Vícepráce ve stavebnictví: co to je, jak je nacenit a účtovat
Vícepráce jsou práce, dodávky nebo služby nad rámec toho, co bylo sjednáno ve smlouvě o dílo a zahrnuto v rozpočtu. Vznikají změnou zadání, skrytými vadami konstrukcí nebo chybami v projektu a bez písemného odsouhlasení na ně zhotovitel většinou nemá nárok. V tomto článku projdeme, co o vícepracích říká občanský zákoník i zákon o zadávání veřejných zakázek, jak je správně nacenit a jak je vyfakturovat tak, aby je objednatel skutečně zaplatil.

Co jsou vícepráce
Zákon pojem vícepráce nedefinuje - jde o zažitý stavební termín pro rozšíření sjednaného rozsahu díla. V praxi vícepráce nejčastěji vznikají čtyřmi způsoby:
- Objednatel změní zadání. Během stavby si vyžádá jinou skladbu podlahy, další zásuvky nebo posunutí příčky.
- Objeví se skryté vady konstrukcí. Po odkrytí se zjistí zvětralé zdivo, chybějící izolace nebo neúnosné podloží, se kterými projekt nepočítal.
- Projekt nebo výkaz výměr obsahuje chybu. Položka chybí úplně, nebo je uvedená v menším množství, než kolik je ve skutečnosti potřeba.
- Změní se vnější podmínky. Nové požadavky dotčených orgánů, změna normy nebo nutná koordinace s jinou stavbou.
Opakem jsou méněpráce - sjednané práce, které se nakonec neprovedou a o jejichž cenu se má konečná faktura ponížit. Na stavbě se obvykle vyhodnocují společně s vícepracemi v jednom změnovém listu.
Vícepráce, vícenáklady a méněpráce
Tyto tři pojmy se často zaměňují, ale právně se chovají úplně jinak:
- Vícepráce = dělá se něco navíc oproti smlouvě. Rozsah díla se rozšiřuje a zhotovitel má šanci na úhradu, pokud změnu řádně odsouhlasí.

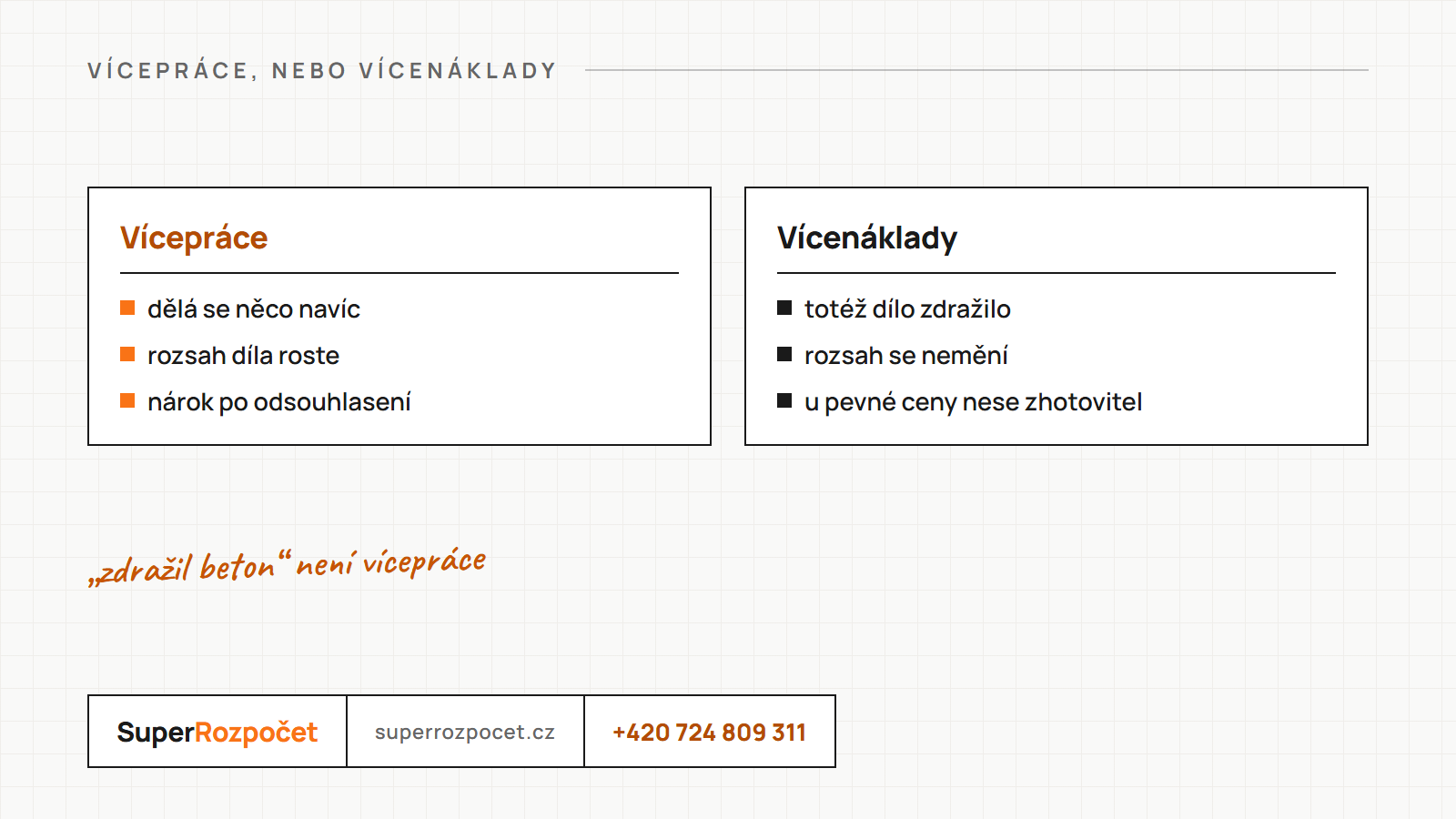

- Vícenáklady = sjednané práce zdraží, například kvůli růstu cen materiálu. Rozsah díla se nemění. U pevné ceny jdou zpravidla k tíži zhotovitele, pokud si nesjednal inflační doložku.
- Méněpráce = sjednané práce se neprovedou a cena se snižuje.
Rozlišení má praktický dopad: argument „zdražil beton“ není vícepráce a dodatkem o vícepracích ho nevyřešíte. Naopak odkrytá neúnosná základová spára vícepráce je a zaslouží si samostatné nacenění.
Co říká občanský zákoník
Smlouvu o dílo upravuje zákon č. 89/2012 Sb., občanský zákoník, v § 2586 a následujících. Pro vícepráce jsou klíčová ustanovení o ceně díla:
- Pevná cena (§ 2620). Je-li cena sjednána pevnou částkou, nemůže zhotovitel žádat její zvýšení, ani když dílo vyžaduje více práce, než předpokládal. Výjimkou jsou jen zcela mimořádné nepředvídatelné okolnosti, o kterých může rozhodnout soud.
- Cena podle rozpočtu (§ 2621). Byl-li rozpočet součástí smlouvy a je zaručen jako úplný, platí obdobně přísný režim. Jen pokud byl rozpočet výslovně označen jako neúplný nebo nezávazný, může zhotovitel požadovat navýšení o účelně vynaložené náklady, které nešly předvídat.
- Právo objednatele odstoupit (§ 2622). Požaduje-li zhotovitel u nezaručeného rozpočtu zvýšení o více než 10 % ceny, může objednatel od smlouvy bez zbytečného odkladu odstoupit.
Praktický závěr: rozhoduje to, jak je ve smlouvě sjednána cena a co přesně smlouva říká o změnách díla. Pokud smlouva vyžaduje písemné dodatky, provádět vícepráce jen na základě ústního pokynu stavbyvedoucího je riziko, které nese zhotovitel.

Vícepráce u veřejných zakázek
U veřejných zakázek nestačí dohoda stran - změnu závazku musí umožnit § 222 zákona č. 134/2016 Sb., o zadávání veřejných zakázek. Pro stavební práce z něj plynou tři důležité limity:
- De minimis do 15 %. Změny, které v součtu nepřekročí 15 % původní hodnoty závazku u stavebních prací, lze provést bez zvláštního zdůvodňování, pokud nemění celkovou povahu zakázky.
- Jednotlivá změna do 50 %. Nezbytné dodatečné práce nebo změny vyvolané nepředvídanými okolnostmi nesmí jednotlivě přesáhnout 50 % původní hodnoty závazku.
- Součet těchto změn do 30 %. Cenový nárůst ze změn podle odstavců 5 a 6 nesmí v souhrnu překročit 30 % původní hodnoty.
Podobu soupisu prací u veřejných zakázek předepisuje vyhláška č. 169/2016 Sb. - i změnové listy je proto potřeba držet ve stejné položkové struktuře jako původní soupis, jinak zadavatel změnu obtížně obhájí při kontrole. Podrobněji jsme ji rozebrali v článku o vyhlášce 169/2016 Sb.
Jak vícepráce nacenit
Cíl je jediný: aby cena víceprací byla doložitelná stejně dobře jako původní rozpočet. Osvědčený postup:
- Držte se jednotkových cen z původního rozpočtu. Práce, které už v rozpočtu jsou, se naceňují stejnou sazbou - jen s novou výměrou. To je první věc, kterou objednatel kontroluje.
- Nové položky doplňte podle cenové soustavy. Práce, které v rozpočtu nejsou, naceňte podle ÚRS či RTS a případně upravte podle regionu a svých sazeb, aby struktura navazovala na zbytek rozpočtu.
- Nezapomeňte na vyvolané náklady. Lešení, přesuny hmot, odvoz suti a skládkovné se u víceprací zapomínají nejčastěji.
- Doložte výměry. Fotodokumentace odkrytých konstrukcí a zápis ve stavebním deníku jsou u sporných víceprací často jediný důkaz.
Pokud na nacenění změn nemáte kapacitu, zpracujeme ho v rámci položkového rozpočtu nebo jako ocenění slepého výkazu - výstup dostanete v Excelu ve struktuře původního rozpočtu.
Jak vícepráce účtovat a fakturovat
Bezpečný postup má čtyři kroky, v tomto pořadí:
- 1. Zastavte se, než začnete. Vícepráci oznamte objednateli hned, jak vyjde najevo, a zapište ji do stavebního deníku - včetně důvodu.
- 2. Nacen'te změnu předem. Připravte změnový list: popis a zdůvodnění změny, položkový soupis s výměrami a cenami, dopad na termín.
- 3. Nechte si změnu písemně odsouhlasit. Dodatkem ke smlouvě, nebo změnovým listem podepsaným osobou, která je k tomu podle smlouvy oprávněná. Podpis stavbyvedoucího objednatele nemusí stačit.
- 4. Fakturujte podle odsouhlaseného soupisu. Vícepráce uvádějte na faktuře odděleně od původního díla a odkažte na číslo dodatku či změnového listu. Méněpráce ve stejném dokladu odečtěte.

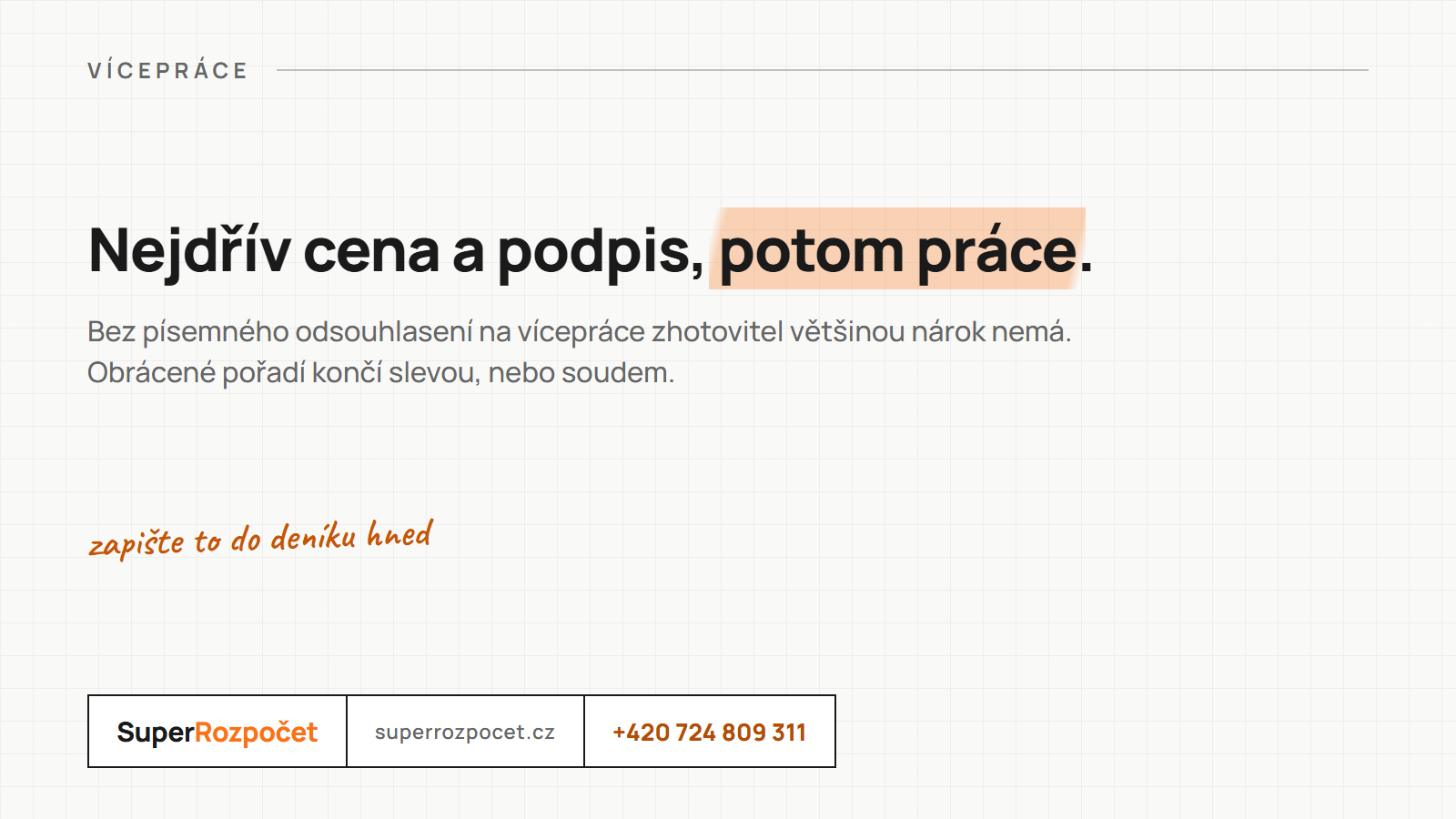

Pořadí je podstatné. Nejdřív cena a podpis, potom práce. Obrácený postup - udělat a pak se dohadovat - končí slevou, nebo soudem.
Jak vícepracím předcházet
Většina víceprací, o které se strany přou, má kořeny ještě před podpisem smlouvy: v neúplném výkazu výměr nebo v podhodnoceném rozpočtu. Co funguje:
- Před podáním nabídky si nechte podklady projít položku po položce. Chybějící lešení nebo přesuny hmot odhalí kontrola rozpočtu dřív, než se z nich stane spor na stavbě.
- Ve smlouvě si sjednejte mechanismus změn: kdo je schvaluje, v jaké formě a podle jakých jednotkových cen se naceňují.
- U rekonstrukcí počítejte s rezervou na skryté konstrukce a do nabídky napište, co v ceně není.
A kdy rozpočtáře nepotřebujete: u drobných zakázek fakturovaných hodinovou sazbou s odsouhlaseným stropem se změnové řízení obvykle nevyplatí - stačí průběžný soupis prací, který si objednatel odsouhlasí e-mailem.
Časté otázky
Co přesně jsou vícepráce?
Vícepráce jsou stavební práce, dodávky nebo služby, které nejsou zahrnuté ve sjednané smlouvě o dílo ani v jejím rozpočtu, ale v průběhu stavby se ukážou jako nutné, nebo si je objednatel dodatečně vyžádá. Typicky vznikají změnou zadání, skrytými vadami konstrukcí nebo chybou v projektu či výkazu výměr.
Musí objednatel zaplatit vícepráce bez písemného dodatku?
Spolehnout se na to nedá. U pevně sjednané ceny občanský zákoník jednostranné navýšení nepřipouští, a pokud si smlouva vyhrazuje písemné dodatky, bývá vymáhání ústně objednaných víceprací obtížné. Bezpečný postup je nacenit vícepráce předem a nechat si je písemně odsouhlasit dodatkem nebo změnovým listem ještě před provedením.
Kolik procent víceprací připouští zákon u veřejných zakázek?
Zákon č. 134/2016 Sb. v § 222 umožňuje u stavebních prací tzv. de minimis změny do 15 % původní hodnoty závazku. Jednotlivá změna podle odst. 5 nebo 6 (nezbytné dodatečné práce, nepředvídané okolnosti) nesmí přesáhnout 50 % původní hodnoty a jejich celkový součet 30 %. Vždy je nutné změnu posoudit podle konkrétního odstavce.
Jaký je rozdíl mezi vícepracemi a vícenáklady?
Vícepráce rozšiřují sjednaný rozsah díla - dělá se něco navíc oproti smlouvě. Vícenáklady jsou růst nákladů na už sjednané práce, například zdražení materiálu. U pevné ceny jdou vícenáklady zpravidla k tíži zhotovitele, pokud si ve smlouvě nesjednal inflační či jinou doložku.
Co má obsahovat soupis víceprací nebo změnový list?
Označení stavby a smlouvy, popis a zdůvodnění změny, položkový soupis prací s výměrami, jednotkovými cenami a celkovou cenou, vliv na termín dokončení a podpisy obou stran. Jednotkové ceny by měly navazovat na původní rozpočet; nové položky se doplní podle cenové soustavy ÚRS nebo RTS.
