Naviac práce v stavebníctve: čo to je, ako ich naceniť a účtovať

JH

Josef Hura

Stavebný rozpočtár, SuperRozpočet

Aktualizované

Naviac práce sú práce, dodávky alebo služby nad rámec toho, čo bolo dohodnuté v zmluve o dielo a zahrnuté v rozpočte. Vznikajú zmenou zadania, skrytými vadami konštrukcií alebo chybami v projekte a bez písomného odsúhlasenia na ne zhotoviteľ väčšinou nemá nárok. V tomto článku prejdeme, čo o naviac prácach hovorí Občiansky zákonník aj zákon o zadávaní verejných zákaziek, ako ich správne naceniť a ako ich vyfakturovať tak, aby ich objednávateľ skutočne zaplatil.

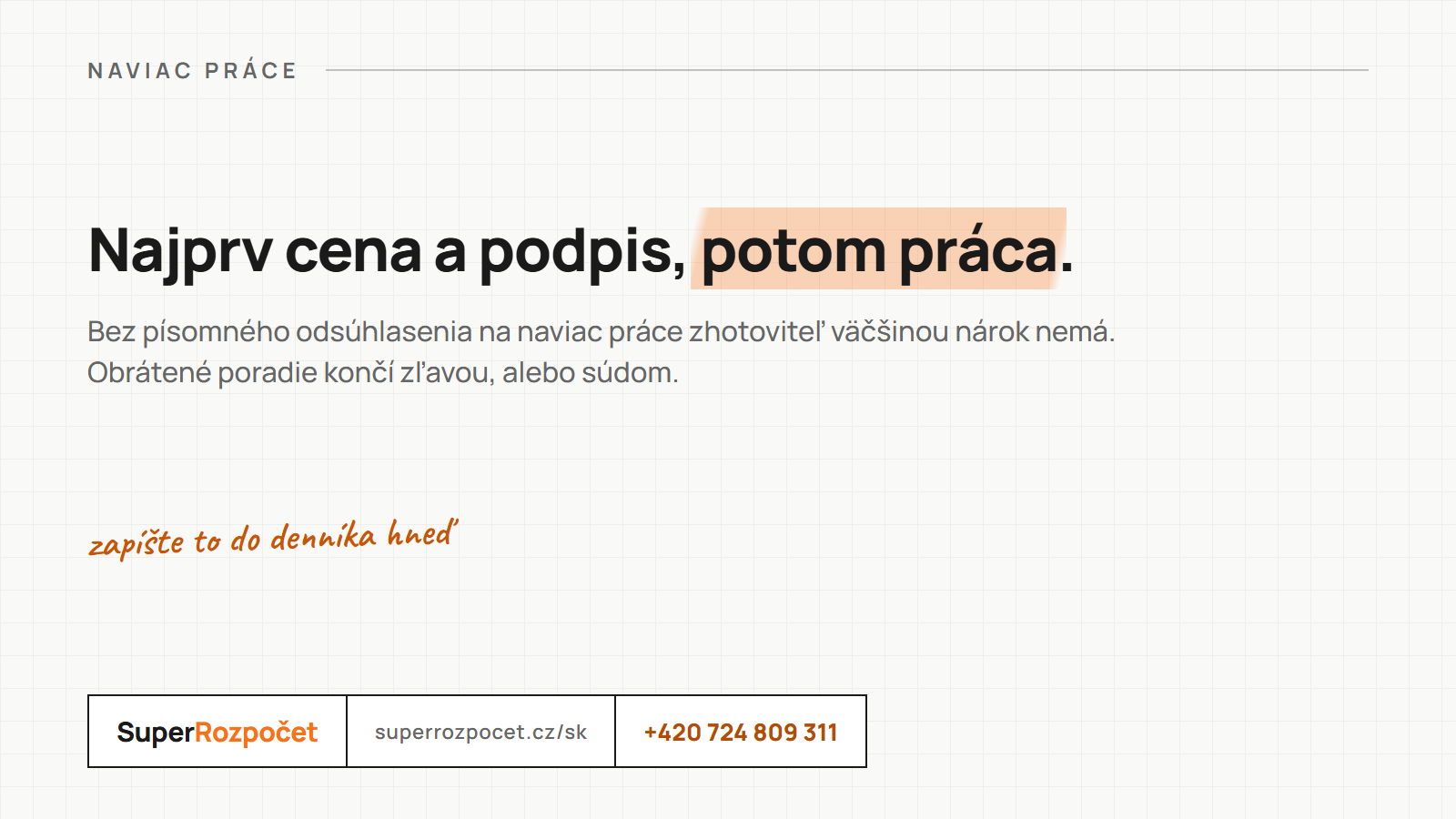

Naviac práce: najprv cena a podpis, potom práca, bez písomného odsúhlasenia nárok väčšinou nie je

Čo sú naviac práce

Zákon pojem naviac práce nedefinuje - ide o zaužívaný stavebný termín pre rozšírenie dohodnutého rozsahu diela. V praxi naviac práce najčastejšie vznikajú štyrmi spôsobmi:

  • Objednávateľ zmení zadanie. Počas stavby si vyžiada inú skladbu podlahy, ďalšie zásuvky alebo posunutie priečky.
  • Objavia sa skryté vady konštrukcií. Po odkrytí sa zistí zvetrané murivo, chýbajúca izolácia alebo neúnosné podložie, s ktorými projekt nepočítal.
  • Projekt alebo výkaz výmer obsahuje chybu. Položka chýba úplne, alebo je uvedená v menšom množstve, než koľko je v skutočnosti potrebné.
  • Zmenia sa vonkajšie podmienky. Nové požiadavky dotknutých orgánov, zmena normy alebo nutná koordinácia s inou stavbou.

Opakom sú menej práce - dohodnuté práce, ktoré sa nakoniec nevykonajú a o ktorých cenu sa má konečná faktúra znížiť. Na stavbe sa obvykle vyhodnocujú spoločne s naviac prácami v jednom zmenovom liste.

Naviac práce, náklady naviac a menej práce

Tieto tri pojmy sa často zamieňajú, ale právne sa správajú úplne inak:

  • Naviac práce = robí sa niečo navyše oproti zmluve. Rozsah diela sa rozširuje a zhotoviteľ má šancu na úhradu, ak zmenu riadne odsúhlasí.
  • Náklady naviac = dohodnuté práce zdražejú, napríklad kvôli rastu cien materiálu. Rozsah diela sa nemení. Pri pevnej cene idú spravidla na ťarchu zhotoviteľa, ak si nedohodol inflačnú doložku.
  • Menej práce = dohodnuté práce sa nevykonajú a cena sa znižuje.

Rozlíšenie má praktický dopad: argument „zdražel betón“ nie je naviac práca a dodatkom o naviac prácach ho nevyriešite. Naopak odkrytá neúnosná základová škára naviac práca je a zaslúži si samostatné nacenenie.

Čo hovorí Občiansky zákonník

Zmluvu o dielo upravuje zákon č. 89/2012 Sb., Občiansky zákonník, v § 2586 a nasledujúcich. Pre naviac práce sú kľúčové ustanovenia o cene diela:

  • Pevná cena (§ 2620). Ak je cena dohodnutá pevnou sumou, nemôže zhotoviteľ žiadať jej zvýšenie, ani keď dielo vyžaduje viac práce, než predpokladal. Výnimkou sú len celkom mimoriadne nepredvídateľné okolnosti, o ktorých môže rozhodnúť súd.
  • Cena podľa rozpočtu (§ 2621). Ak bol rozpočet súčasťou zmluvy a je zaručený ako úplný, platí obdobne prísny režim. Len ak bol rozpočet výslovne označený ako neúplný alebo nezáväzný, môže zhotoviteľ požadovať navýšenie o účelne vynaložené náklady, ktoré sa nedali predvídať.
  • Právo objednávateľa odstúpiť (§ 2622). Ak požaduje zhotoviteľ pri nezaručenom rozpočte zvýšenie o viac než 10 % ceny, môže objednávateľ od zmluvy bez zbytočného odkladu odstúpiť.

Praktický záver: rozhoduje to, ako je v zmluve dohodnutá cena a čo presne zmluva hovorí o zmenách diela. Ak zmluva vyžaduje písomné dodatky, vykonávať naviac práce len na základe ústneho pokynu stavbyvedúceho je riziko, ktoré nesie zhotoviteľ.

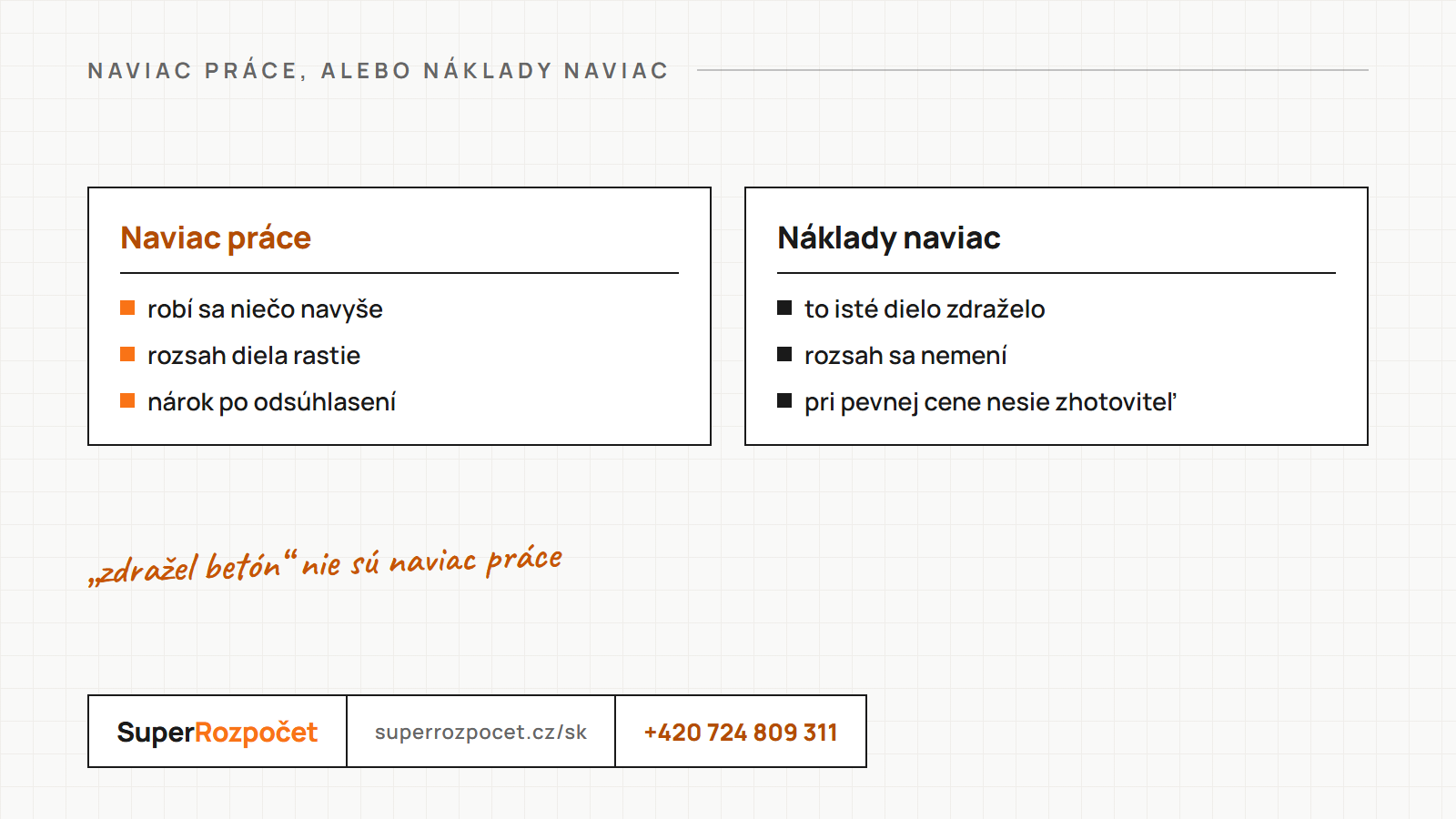

Rozdiel medzi naviac prácami a nákladmi naviac

Naviac práce pri verejných zákazkách

Pri verejných zákazkách nestačí dohoda strán - zmenu záväzku musí umožniť § 222 zákona č. 134/2016 Sb., o zadávaní verejných zákaziek. Pre stavebné práce z neho plynú tri dôležité limity:

  • De minimis do 15 %. Zmeny, ktoré v súčte neprekročia 15 % pôvodnej hodnoty záväzku pri stavebných prácach, možno vykonať bez zvláštneho zdôvodňovania, ak nemenia celkovú povahu zákazky.
  • Jednotlivá zmena do 50 %. Nevyhnutné dodatočné práce alebo zmeny vyvolané nepredvídanými okolnosťami nesmú jednotlivo presiahnuť 50 % pôvodnej hodnoty záväzku.
  • Súčet týchto zmien do 30 %. Cenový nárast zo zmien podľa odsekov 5 a 6 nesmie v súhrne prekročiť 30 % pôvodnej hodnoty.

Podobu súpisu prác pri verejných zákazkách predpisuje vyhláška č. 169/2016 Sb. - aj zmenové listy je preto potrebné držať v rovnakej položkovej štruktúre ako pôvodný súpis, inak zadávateľ zmenu ťažko obháji pri kontrole. Podrobnejšie sme ju rozobrali v článku o vyhláške 169/2016 Sb.

Ako naviac práce naceniť

Cieľ je jediný: aby cena naviac prác bola doložiteľná rovnako dobre ako pôvodný rozpočet. Osvedčený postup:

  • Držte sa jednotkových cien z pôvodného rozpočtu. Práce, ktoré už v rozpočte sú, sa naceňujú rovnakou sadzbou - len s novou výmerou. To je prvá vec, ktorú objednávateľ kontroluje.
  • Nové položky doplňte podľa cenovej sústavy. Práce, ktoré v rozpočte nie sú, naceňte podľa CENEKON/KROS a prípadne upravte podľa regiónu a svojich sadzieb, aby štruktúra nadväzovala na zvyšok rozpočtu.
  • Nezabudnite na vyvolané náklady. Lešenie, presuny hmôt, odvoz sute a skládkovné sa pri naviac prácach zabúdajú najčastejšie.
  • Doložte výmery. Fotodokumentácia odkrytých konštrukcií a zápis v stavebnom denníku sú pri sporných naviac prácach často jediný dôkaz.

Ak na nacenenie zmien nemáte kapacitu, spracujeme ho v rámci položkového rozpočtu alebo ako ocenenie slepého výkazu - výstup dostanete v Exceli v štruktúre pôvodného rozpočtu.

Ako naviac práce účtovať a fakturovať

Bezpečný postup má štyri kroky, v tomto poradí:

  • 1. Zastavte sa, než začnete. Naviac prácu oznámte objednávateľovi hneď, ako vyjde najavo, a zapíšte ju do stavebného denníka - vrátane dôvodu.
  • 2. Naceňte zmenu vopred. Pripravte zmenový list: popis a zdôvodnenie zmeny, položkový súpis s výmerami a cenami, dopad na termín.
  • 3. Nechajte si zmenu písomne odsúhlasiť. Dodatkom k zmluve, alebo zmenovým listom podpísaným osobou, ktorá je na to podľa zmluvy oprávnená. Podpis stavbyvedúceho objednávateľa nemusí stačiť.
  • 4. Fakturujte podľa odsúhlaseného súpisu. Naviac práce uvádzajte na faktúre oddelene od pôvodného diela a odkážte na číslo dodatku či zmenového listu. Menej práce v rovnakom doklade odpočítajte.

Poradie je podstatné. Najskôr cena a podpis, potom práca. Obrátený postup - urobiť a potom sa dohadovať - končí zľavou, alebo súdom.

Ako naviac prácam predchádzať

Väčšina naviac prác, o ktoré sa strany sporia, má korene ešte pred podpisom zmluvy: v neúplnom výkaze výmer alebo v podhodnotenom rozpočte. Čo funguje:

  • Pred podaním ponuky si nechajte podklady prejsť položku po položke. Chýbajúce lešenie alebo presuny hmôt odhalí kontrola rozpočtu skôr, než sa z nich stane spor na stavbe.
  • V zmluve si dohodnite mechanizmus zmien: kto ich schvaľuje, v akej forme a podľa akých jednotkových cien sa naceňujú.
  • Pri rekonštrukciách počítajte s rezervou na skryté konštrukcie a do ponuky napíšte, čo v cene nie je.

A kedy rozpočtára nepotrebujete: pri drobných zákazkách fakturovaných hodinovou sadzbou s odsúhlaseným stropom sa zmenové konanie obvykle neoplatí - stačí priebežný súpis prác, ktorý si objednávateľ odsúhlasí e-mailom.

Časté otázky

Čo presne sú naviac práce?

Naviac práce sú stavebné práce, dodávky alebo služby, ktoré nie sú zahrnuté v dohodnutej zmluve o dielo ani v jej rozpočte, ale v priebehu stavby sa ukážu ako nutné, alebo si ich objednávateľ dodatočne vyžiada. Typicky vznikajú zmenou zadania, skrytými vadami konštrukcií alebo chybou v projekte či výkaze výmer.

Musí objednávateľ zaplatiť naviac práce bez písomného dodatku?

Spoľahnúť sa na to nedá. Pri pevne dohodnutej cene Občiansky zákonník jednostranné navýšenie nepripúšťa, a ak si zmluva vyhradzuje písomné dodatky, býva vymáhanie ústne objednaných naviac prác obtiažne. Bezpečný postup je naceniť naviac práce vopred a nechať si ich písomne odsúhlasiť dodatkom alebo zmenovým listom ešte pred vykonaním.

Koľko percent naviac prác pripúšťa zákon pri verejných zákazkách?

Zákon č. 134/2016 Sb. v § 222 umožňuje pri stavebných prácach tzv. de minimis zmeny do 15 % pôvodnej hodnoty záväzku. Jednotlivá zmena podľa ods. 5 alebo 6 (nevyhnutné dodatočné práce, nepredvídané okolnosti) nesmie presiahnuť 50 % pôvodnej hodnoty a ich celkový súčet 30 %. Vždy je nutné zmenu posúdiť podľa konkrétneho odseku.

Aký je rozdiel medzi naviac prácami a nákladmi naviac?

Naviac práce rozširujú dohodnutý rozsah diela - robí sa niečo navyše oproti zmluve. Náklady naviac sú rast nákladov na už dohodnuté práce, napríklad zdraženie materiálu. Pri pevnej cene idú náklady naviac spravidla na ťarchu zhotoviteľa, ak si v zmluve nedohodol inflačnú či inú doložku.

Čo má obsahovať súpis naviac prác alebo zmenový list?

Označenie stavby a zmluvy, popis a zdôvodnenie zmeny, položkový súpis prác s výmerami, jednotkovými cenami a celkovou cenou, vplyv na termín dokončenia a podpisy oboch strán. Jednotkové ceny by mali nadväzovať na pôvodný rozpočet; nové položky sa doplnia podľa cenovej databázy CENEKON/KROS.
