Vyhláška 169/2016 Sb.: soupis prací u veřejných zakázek v praxi
U soukromé zakázky si podobu rozpočtu domluvíte, jak chcete. U veřejné ne. Jakmile obec, kraj nebo státní organizace zadává stavební práce, má podoba soupisu prací svůj předpis - vyhlášku č. 169/2016 Sb. A protože se podle tohoto soupisu nabídky podávají, hodnotí i fakturují, vyplatí se vědět, co vyhláška požaduje, oběma stranám: zadavateli, který soupis nechává sestavit, i firmě, která ho v nabídce oceňuje.

K čemu vyhláška 169/2016 Sb. je
Vyhláška č. 169/2016 Sb. je prováděcí předpis k zákonu č. 134/2016 Sb., o zadávání veřejných zakázek. Stanoví rozsah dokumentace pro zadání veřejné zakázky na stavební práce a náležitosti soupisu stavebních prací, dodávek a služeb s výkazem výměr - tedy dokumentu, do kterého uchazeči doplňují své ceny.
Smysl je jednoduchý: aby všechny nabídky v soutěži oceňovaly stejný, jednoznačně popsaný rozsah. Bez jednotného soupisu by každá firma naceňovala trochu něco jiného a hodnocení podle nejnižší ceny by ztratilo smysl. Soupis prací je proto u veřejné zakázky na stavební práce páteří celé soutěže - od podání nabídky přes smlouvu až po fakturaci.
Komu povinnost vzniká
Formálně vyhláška zavazuje zadavatele - ten odpovídá za to, že zadávací dokumentace obsahuje soupis prací v předepsané podobě. V praxi se ale týká tří skupin:
- Zadavatelé (obce, kraje, státní organizace a další) - soupis si obvykle nechávají zpracovat od projektanta nebo rozpočtáře spolu s dokumentací.
- Projektanti a rozpočtáři - sestavují soupis tak, aby náležitostem vyhlášky vyhověl. Chyba tady se propíše do všech nabídek.
- Uchazeči - oceňují předaný soupis a nesmí jeho strukturu svévolně měnit. Kdo položku „vylepší“ nebo vynechá, riskuje vyřazení nabídky.
Pro soukromé zakázky vyhláška závazná není. Přesto se její logika - úplný soupis, jednoznačné popisy, doložené výměry - vyplatí i tam. Dobré zvyky nejsou povinné, jen levnější.
Co musí soupis prací obsahovat

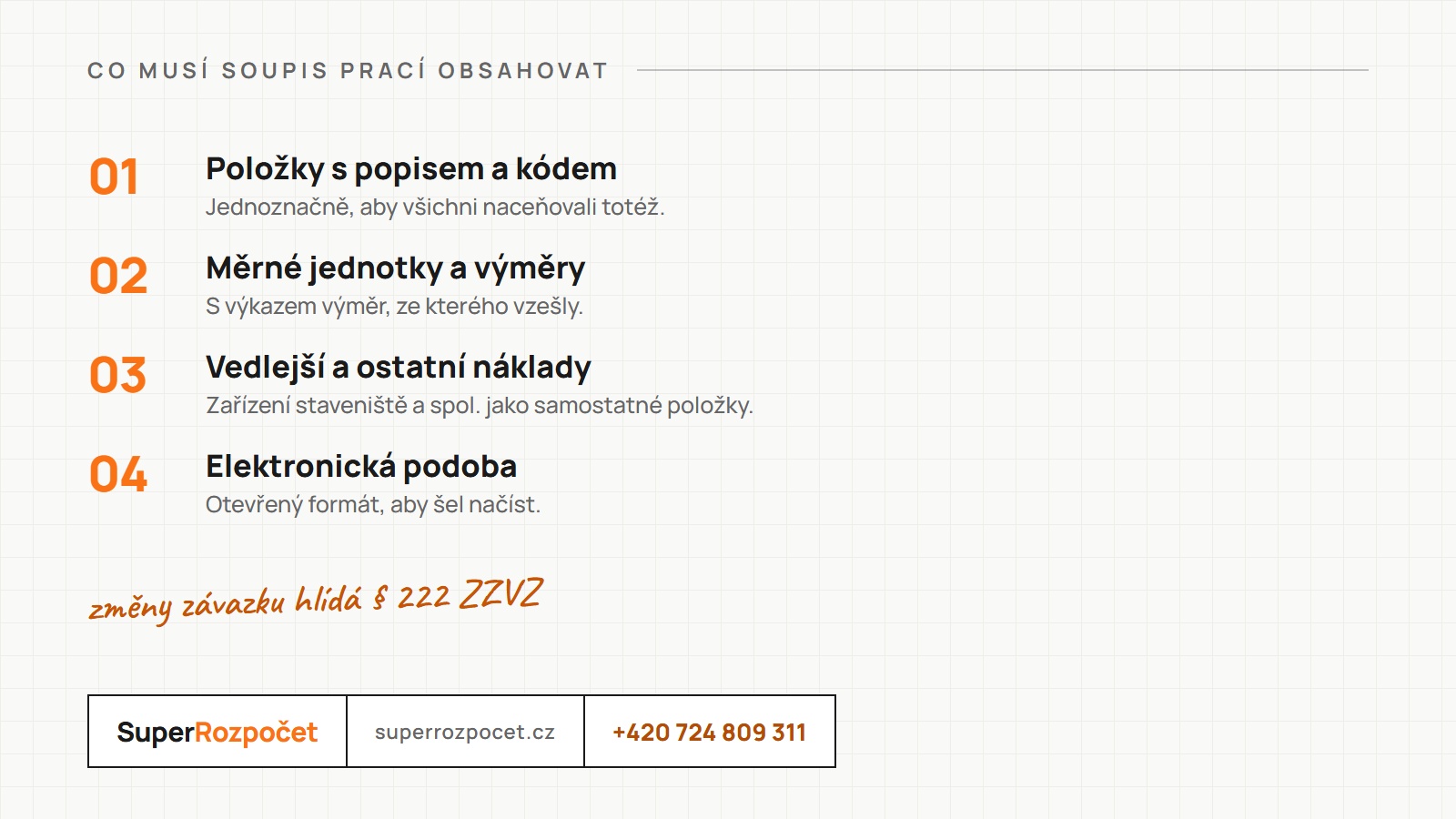

Bez citování paragrafů se dá jádro náležitostí soupisu prací shrnout takto:
- Položkové vymezení všech prací, dodávek a služeb potřebných k provedení stavby - nic podstatného nesmí zůstat „mezi řádky“ dokumentace.
- Popis položek natolik jednoznačný, aby uchazeči věděli, co přesně naceňují, včetně vazby na projektovou dokumentaci.
- Výkaz výměr - měrné jednotky a množství, ideálně s doloženým výpočtem, aby šla výměra ověřit.
- Elektronickou podobu umožňující další zpracování - v praxi formáty rozpočtářských programů (KROS 4, BUILDpower S) nebo otevřené tabulky, do kterých uchazeč doplní jednotkové ceny.
Přesné znění náležitostí najdete v textu vyhlášky na zakonyprolidi.cz - tenhle článek je průvodce praxí, ne náhrada předpisu. Obecné základy toho, jak výkaz vzniká a jak se oceňuje, jsme sepsali v článku o výkazu výměr.

Jak to vypadá v praxi u nabídek
Z pohledu firmy, která se o veřejnou zakázku uchází, vypadá proces takhle: se zadávací dokumentací dostanete slepý soupis prací. Vaším úkolem je doplnit jednotkové ceny - a jen je. Struktura, popisy ani výměry se nemění; pokud v soupisu najdete chybu, řeší se žádostí o vysvětlení zadávací dokumentace, ne vlastní úpravou řádků.
Tři praktické zásady, které se opakovaně vyplácí:
- Nacenit všechny položky. Nulová nebo chybějící cena u položky bývá důvod k vyřazení. Když je položka podle vás v jiné ceně obsažená, je bezpečnější se zeptat zadavatele než to mlčky vynulovat.
- Zkontrolovat výměry proti dokumentaci. Oceňujete sice předané množství, ale vědět o podhodnocené výměře před podáním nabídky znamená umět si to promítnout do rizika a jednotkové ceny.
- Nespoléhat na to, že rekapitulace „nějak vyjde“. Podezřele levná část soupisu je většinou chyba v nacenění, ne konkurenční výhoda.
Termíny bývají u veřejných soutěží nesmlouvavé. Pokud kapacita nestačí, slepé soupisy naceňujeme jako službu ocenění slepého výkazu - menší a střední cca do 48 hodin, větší do 3-7 dnů, v elektronické podobě a struktuře, ve které soupis přišel.
Soupis prací a změny závazku
Soupis prací neslouží jen pro soutěž - určuje také, co je při realizaci změna. Práce, která v soupisu není, je u veřejné zakázky změnou závazku a musí projít testem § 222 zákona č. 134/2016 Sb.: de minimis změny do 15 % původní hodnoty závazku u stavebních prací, jednotlivá změna podle odstavce 5 či 6 do 50 % a součet takových změn do 30 %.
Právě proto se chyby v soupisu draze vracejí. Zapomenutá položka se na stavbě nevyřeší škrtem pera - spustí změnové řízení s limity, papírováním a kontrolou. Jak změny závazku naceňovat a dokladovat, jsme podrobně rozebrali v článku o vícepracích.
Jak si výkaz správně připravit
Hledáte-li návod „jak udělat výkaz výměr“ nebo rovnou „výkaz výměr vzor“, tady je poctivá odpověď: univerzální vzor vám pomůže méně, než čekáte. Každá stavba má jiné konstrukce a vzor z internetu nezaručí to hlavní - úplnost. Co naopak funguje:
- Vycházet z dokončené dokumentace. Výkaz sestavovaný nad rozpracovaným projektem znamená přepracovávání a rozpory mezi verzemi.
- Držet členění cenové soustavy. Soupis ve struktuře ÚRS nebo RTS ocení každý uchazeč bez převádění a zadavatel ho snadno porovná.
- Dokládat výpočty výměr. Výměra bez výpočtu se nedá zkontrolovat - a co se nedá zkontrolovat, o tom se na stavbě vedou spory.
- Nechat výkaz zkontrolovat druhýma očima. Autor vlastní chyby nevidí; položka, kterou zapomněl v projektu, mu nebude chybět ani ve výkazu.
Sestavení i kontrola výkazů je běžná součást naší práce - od výkazu pro soukromou rekonstrukci po soupis prací pro veřejnou zakázku. Ozvěte se, projdeme podklady a řekneme vám rovnou, co v nich chybí.
Časté otázky
Co upravuje vyhláška 169/2016 Sb.?
Je to prováděcí předpis k zákonu o zadávání veřejných zakázek. Stanoví rozsah dokumentace pro zadání veřejné zakázky na stavební práce a náležitosti soupisu stavebních prací, dodávek a služeb s výkazem výměr, který je součástí zadávací dokumentace.
Kdo se musí vyhláškou 169/2016 řídit?
Veřejní zadavatelé při zadávání veřejných zakázek na stavební práce podle zákona č. 134/2016 Sb. Prakticky ale dopadá i na projektanty a rozpočtáře, kteří soupis prací pro zadavatele sestavují, a na uchazeče, kteří ho v nabídce oceňují.
Co musí soupis prací obsahovat?
Soupis vymezuje jednotlivé položky prací, dodávek a služeb tak, aby je uchazeči dokázali jednoznačně nacenit - s popisem, měrnou jednotkou a množstvím ve výkazu výměr. Cíl je, aby všechny nabídky oceňovaly stejný, úplný a srozumitelný rozsah. Přesné náležitosti stanoví text vyhlášky na zakonyprolidi.cz.
V jakém formátu se soupis prací poskytuje?
Vyhláška počítá s elektronickou podobou soupisu, se kterou lze dále pracovat - v praxi se soupisy předávají ve formátech běžných rozpočtářských programů (KROS 4, BUILDpower S) nebo v tabulkách. Uchazeč pak doplňuje jednotkové ceny do předané struktury, kterou nemá svévolně měnit.
Jak souvisí soupis prací s vícepracemi?
Soupis definuje sjednaný rozsah - co v něm není, je při realizaci změna závazku. Tu u veřejných zakázek omezuje § 222 zákona č. 134/2016 Sb.: de minimis změny do 15 % u stavebních prací, jednotlivá změna podle odst. 5 či 6 do 50 % a součet těchto změn do 30 % původní hodnoty závazku.
