Kolik stojí rekonstrukce koupelny, bytu a domu - a proč vám to nikdo neřekne po telefonu
Zavoláte třem firmám s dotazem, kolik stojí rekonstrukce koupelny. První řekne číslo hned, druhá rozpětí od-do a třetí chce nejdřív obhlídku. Paradoxně nejvíc se dá věřit té třetí. Cena rekonstrukce totiž nevzniká v telefonu, ale v rozsahu prací - a ten bez podkladů nikdo nezná, ani ta firma, která vám číslo právě nadiktovala. Tenhle článek vysvětluje, co cenu koupelny, bytu a domu skutečně ovlivňuje a jak dojít k částce, na kterou se dá spolehnout.

Proč vám cenu nikdo neřekne po telefonu
Firma, která odmítne říct cenu bez podkladů, nedělá drahoty - chová se profesionálně. Cena rekonstrukce je součet stovek položek, z nichž většina po telefonu není vidět: stav rozvodů pod omítkou, rovinatost podkladů, skladby podlah, co unese strop. Kdo přesto číslo řekne, udělal jednu ze dvou věcí. Buď přidal rezervu na všechno, co nevidí - pak platíte i za problémy, které nenastanou. Nebo řekl nízké číslo, aby zakázku získal - a rozdíl se dozvíte průběžně, formou víceprací.
Odpověď „přijedeme se podívat a naceníme to položkově“ je tedy dobrá zpráva. Znamená, že firma chce cenu postavit na skutečném rozsahu, ne na odhadu, který později někdo zaplatí. Pokud něco nejde zjistit ani při obhlídce, poctivá nabídka to řekne nahlas - uvede předpoklad a k němu pravidlo, co se stane, když realita bude jiná. To je lepší než falešná přesnost na dvě desetinná místa.
Koupelna: jádro, rozvody, obklady
U rekonstrukce koupelny rozhodují tři faktory, a plocha místnosti mezi nimi překvapivě není na prvním místě:
- Jádro a dispozice. Bourání umakartového jádra a nové zděné konstrukce, případně posun příček a dveří, je jiná liga než výměna povrchů ve stávající dispozici.
- Rozvody. Voda, odpady, elektřina. Jestli se mění kompletně, určuje to rozsah bourání, mokrých procesů i čas. Právě tady se skrývá nejvíc překvapení - stav rozvodů je vidět až po odkrytí.
- Obklady a zařizovací předměty. Položka, kterou máte nejvíc pod kontrolou. Formát obkladů, sprchový kout vs. vana, závěsné WC - tady se rozhoduje o standardu, a tedy o velké části ceny.
Malá koupelna s kompletní výměnou rozvodů proto klidně vyjde dráž než větší, kde se mění jen obklady a vybavení. Porovnávat cenu koupelny „za kus“ bez rozsahu je bezcenné.
Byt: rozsah bourání, povrchy, elektro
U bytu se cena láme na tom, kolik se toho bourá. Dispoziční změny táhnou za sebou statiku, suť, nové podlahy a omítky. Druhý velký blok jsou povrchy - podlahy, omítky, štuky, obklady - protože jejich plochy jsou v bytě největší. Třetí je elektroinstalace: kompletní výměna znamená drážky napříč bytem, tedy zásah do všech místností včetně těch, které jste rekonstruovat nechtěli.
K tomu logistika, na kterou kalkulačky zapomínají: patro bez výtahu, odnos suti, ochrana společných prostor, prázdný vs. obývaný byt. A daňový detail - u dokončených bytů do 120 m2 podlahové plochy se na stavební práce uplatňuje snížená sazba DPH 12 % podle zákona č. 235/2004 Sb. Jak si na byt sestavit vlastní rozpočet, rozebíráme krok za krokem v článku rozpočet rekonstrukce bytu.

Dům: statika, sítě, střecha
Rekonstrukce domu přidává k bytovým tématům tři velké neznámé. Statiku - zásahy do nosných konstrukcí patří do rukou autorizovaného statika a projektanta a podle rozsahu může jít o záměr, který se řeší se stavebním úřadem podle stavebního zákona č. 283/2021 Sb. Sítě - přípojky, kotelna, rozvody topení; u starších domů se často mění všechno. A střechu s krovem, jejíž skutečný stav se ukáže až po rozkrytí krytiny.
Proto se ceny rekonstrukcí domů rozcházejí nejvíc: dva stejně velké domy se mohou lišit rozsahem prací několikanásobně. U rodinných domů do 350 m2 podlahové plochy se na práce opět uplatní snížená sazba DPH. A čím starší dům, tím větší rezervu na skryté konstrukce má rozpočet obsahovat - ne jako alibi, ale jako přiznanou nejistotu.
Online kalkulačky: dobrý začátek, špatný konec
Kalkulačka rekonstrukce bytu nebo domu umí jedno: z pár údajů naznačit řád, ve kterém se investice pohybuje. To je užitečné na začátku, když zvažujete, zda vůbec kupovat, nebo kolik si půjčit.
Rozhodovat se podle ní ale nedá. Kalkulačka nezná stav konstrukcí, rozsah bourání, vaše materiály ani region. Počítá průměrnou rekonstrukci - a průměrná rekonstrukce neexistuje, podobně jako neexistuje průměrný pacient. Hlavně ale neručí za úplnost: co do ní autor nezadal, to nespočítá, a na stavbě to bude. Berte ji jako první orientaci, ne jako podklad pro smlouvu nebo hypotéku.
Správný postup: rozpis, nabídky, porovnání, smlouva

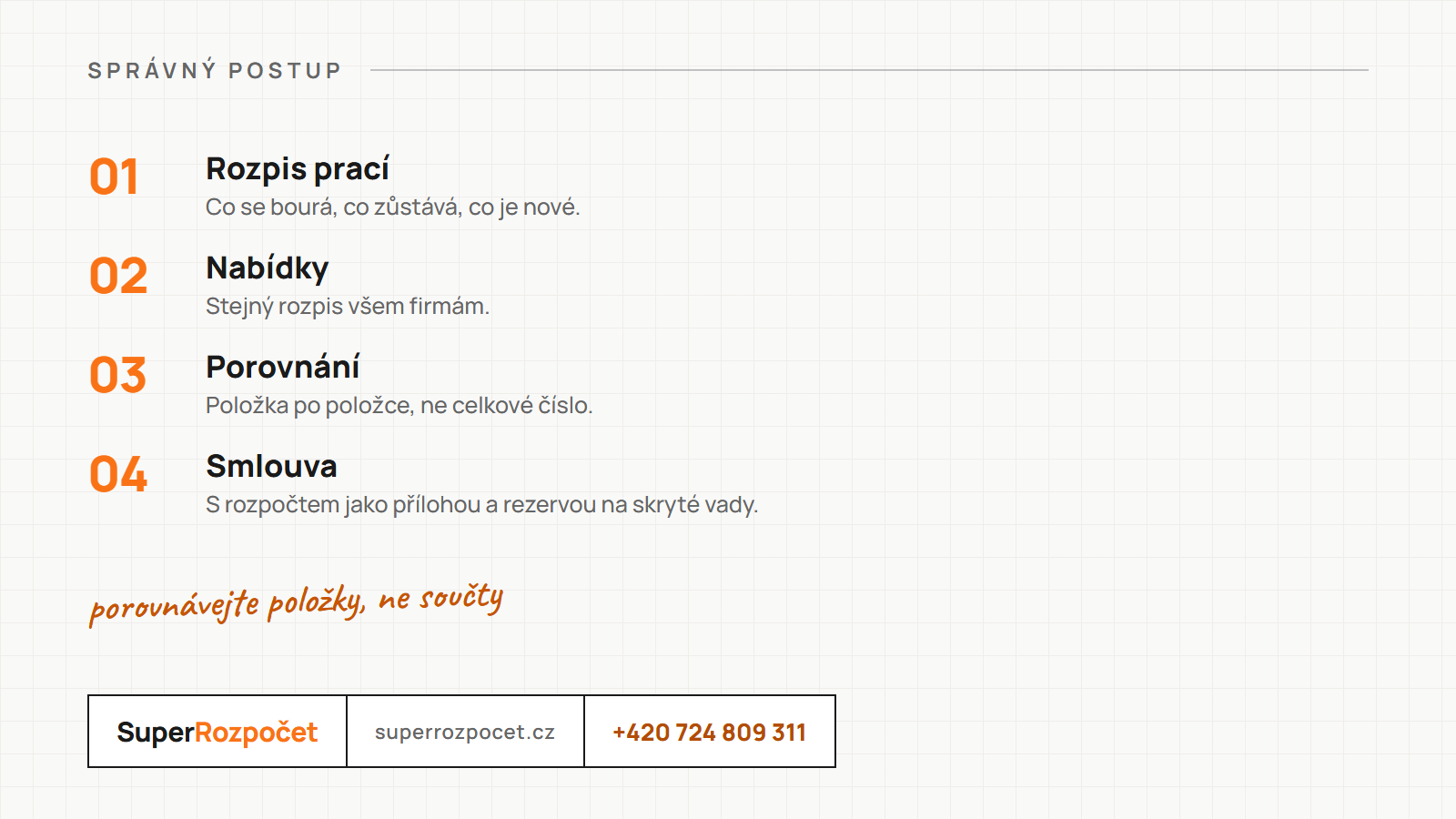

K ceně, na kterou se dá spolehnout, vede vždy stejná cesta:
- 1. Rozpis prací. Sepište, co přesně se má udělat - místnost po místnosti, včetně bourání a likvidace suti. Nemusí to být projektová dokumentace; musí to být úplné.
- 2. Položkové nabídky. Stejný rozpis pošlete všem firmám a chtějte nabídky ve stejné struktuře: položky, výměry, jednotkové ceny, odděleně práce a materiál.
- 3. Porovnání. Srovnávejte položku po položce, ne součty. Kde se nabídky liší, tam se ptejte - často zjistíte, že se liší rozsahem, ne cenou. Pomůže i přehled toho, jak jednotlivé profese účtují, který jsme sepsali v ceníku řemesel.
- 4. Smlouva s mechanismem změn. Smlouva o dílo podle občanského zákoníku s cenou odkazující na položkový rozpočet a s pravidly pro vícepráce: kdo je schvaluje, písemně, za jaké jednotkové ceny. U rekonstrukcí vícepráce nejsou selhání - nečekané odkryté konstrukce k nim patří. Selhání je nemít na ně předem dohodnutá pravidla.
U drobných oprav - vymalování pokoje, výměna baterie - si celý tenhle proces odpusťte; dvě nabídky e-mailem stačí. Od chvíle, kdy se na stavbě potká víc profesí, se ale položkový přístup vyplatí. Pokud si na porovnání netroufáte nebo na něj nemáte čas, připravíme vám podklad my - rozpočty rekonstrukcí naceňujeme podle ÚRS, RTS a aktuálních tržních cen, menší a střední do 48 hodin, výstup v Excelu, který můžete rovnou poslat firmám k ocenění.
Časté otázky
Proč mi firma neřekne cenu rekonstrukce po telefonu?
Protože ji nezná. Cena rekonstrukce závisí na rozsahu bourání, stavu konstrukcí, rozvodech a vybraných materiálech - nic z toho po telefonu nevidí. Firma, která přesto číslo řekne, si buď přidala velkou rezervu, nebo počítá s tím, že rozdíl doúčtuje. Seriózní odpověď zní: obhlídka, rozpis prací, pak cena.
Co nejvíc ovlivňuje cenu rekonstrukce koupelny?
Tři věci: zda se zasahuje do jádra a dispozice, stav a rozsah výměny rozvodů vody, odpadů a elektřiny, a úroveň obkladů a zařizovacích předmětů. Samotná plocha koupelny je až za nimi - malá koupelna s kompletní výměnou rozvodů vyjde dráž než větší, kde se mění jen povrchy.
Podle čeho se odvíjí cena rekonstrukce bytu?
Hlavně podle rozsahu bourání a dispozičních změn, dále podle povrchů (podlahy, omítky, obklady), rozsahu výměny elektroinstalace a rozvodů a podle standardu vybavení. Roli hraje i logistika - patro bez výtahu, možnost parkování a to, zda je byt při rekonstrukci prázdný.
Jsou online kalkulačky rekonstrukce k něčemu?
Pro první hrubou orientaci ano - naznačí řád, ve kterém se rekonstrukce pohybuje. Neznají ale stav konstrukcí, rozsah bourání ani vaše materiály, a hlavně neručí za úplnost. Rozhodovat se podle kalkulačky je jako kupovat auto podle spotřeby z reklamy: směr sedí, číslo ne.
Jak porovnat nabídky na rekonstrukci?
Pošlete všem firmám stejný rozpis prací a chtějte položkové nabídky se stejnou strukturou: položky, výměry, jednotkové ceny, odděleně práce a materiál, vymezení, co v ceně není. Pak porovnávejte položku po položce, ne součty. Nejnižší součet s nejkratší nabídkou bývá jen nejméně popsaná práce.
Co má být ve smlouvě o dílo na rekonstrukci?
Rozsah díla odkazem na položkový rozpočet, cena a způsob jejích změn, termíny, platební podmínky, záruky a mechanismus víceprací - kdo je schvaluje, v jaké formě a podle jakých jednotkových cen. Smlouvu o dílo upravuje občanský zákoník; písemná forma s jasným rozpočtem chrání obě strany.
