„Do zimy chceme mít hrubou stavbu.“ Věta, která zní jednoznačně - dokud se nezeptáte dvou stavbařů, co přesně tím myslí. Jeden si představí zdi se střechou, druhý přihodí okna, třetí i příčky a rozvody. Hrubá stavba je totiž zažitý termín, který žádný zákon nedefinuje, a přesto se na něm staví smlouvy, rozpočty i čerpání hypotéky. V článku si ji vymezíme lidsky: co do hrubé stavby patří, co ne, čím se liší otevřená od uzavřené a proč chtít rozsah vždycky rozepsaný položkově.

Co je hrubá stavba: základy, nosné zdi, stropy, krov a střecha, hranici určuje smlouva

Hrubá stavba: definice lidsky

Hrubá stavba je etapa, po které má dům kostru a střechu nad hlavou. Stojí všechno, co dům nese - základy, nosné zdi nebo sloupy, stropy, schodiště, věnce - a nahoře je hotové zastřešení, které konstrukce chrání před deštěm a sněhem. Uvnitř je přitom pořád staveniště: holé zdivo, žádné rozvody, žádné omítky, žádné podlahy.

Právní definici hrubé stavby nenajdete ani ve stavebním zákoně č. 283/2021 Sb. - je to termín z praxe, který si každý účastník stavby může vyložit trochu jinak. To není akademická poznámka: přesně z toho vyložení jinak vznikají spory o to, co bylo v ceně. Řešení je jednoduché a budeme se k němu v článku vracet - rozsah hrubé stavby se definuje položkovým soupisem, ne slovním spojením.

Co hrubá stavba zahrnuje

Začíná se pod zemí. K hrubé stavbě patří zemní práce - sejmutí ornice, výkopy rýh a jam - a na ně navazující základy: pasy či deska, podkladní betony a hydroizolace spodní stavby. Hydroizolace je přitom položka, na kterou se při slově „hrubá stavba“ zapomíná nejčastěji, a dodatečně se dělá mizerně a draho.

Nad terénem pokračují svislé nosné konstrukce: obvodové a vnitřní nosné zdivo nebo skelet, překlady nad otvory a ztužující věnce. Na nich leží vodorovné konstrukce - stropy jednotlivých podlaží - a s nimi obvykle i schodiště, protože betonovat ho dodatečně je zbytečné trápení. Souběžně se zdí komín, pokud je v projektu.

Etapu uzavírá zastřešení: krov nebo nosná konstrukce ploché střechy a střešní plášť s klempířskými prvky. Teprve se střechou dává hrubá stavba smysl - nosné konstrukce nasáklé vodou přes zimu nejsou stav, ve kterém chcete dům nechat stát.

Co do hrubé stavby nepatří

Všechno, co z kostry udělá bydlení. Instalace - voda, kanalizace, elektřina, vytápění. Izolace tepelné i zvukové, omítky, potěry a podlahy, obklady a dlažby. Nenosné příčky bývají na hraně: někdo je zdí souběžně s hrubou stavbou, jiný až po rozvodech - další důvod ptát se na položkový soupis. A venku zateplení fasády, přípojky, zpevněné plochy a terénní úpravy.

Pohledem rozpočtu: hrubá stavba zhruba odpovídá hlavní stavební výrobě (HSV), dokončovací práce přidružené stavební výrobě (PSV). Dům po hrubé stavbě vypadá skoro hotově - a právě to je optický klam, na který doplácejí rozpočty laiků. Podstatná část peněz se utrácí až za to, co vidět není. Z čeho se cena této etapy skládá, rozebíráme v článku o ceně hrubé stavby.

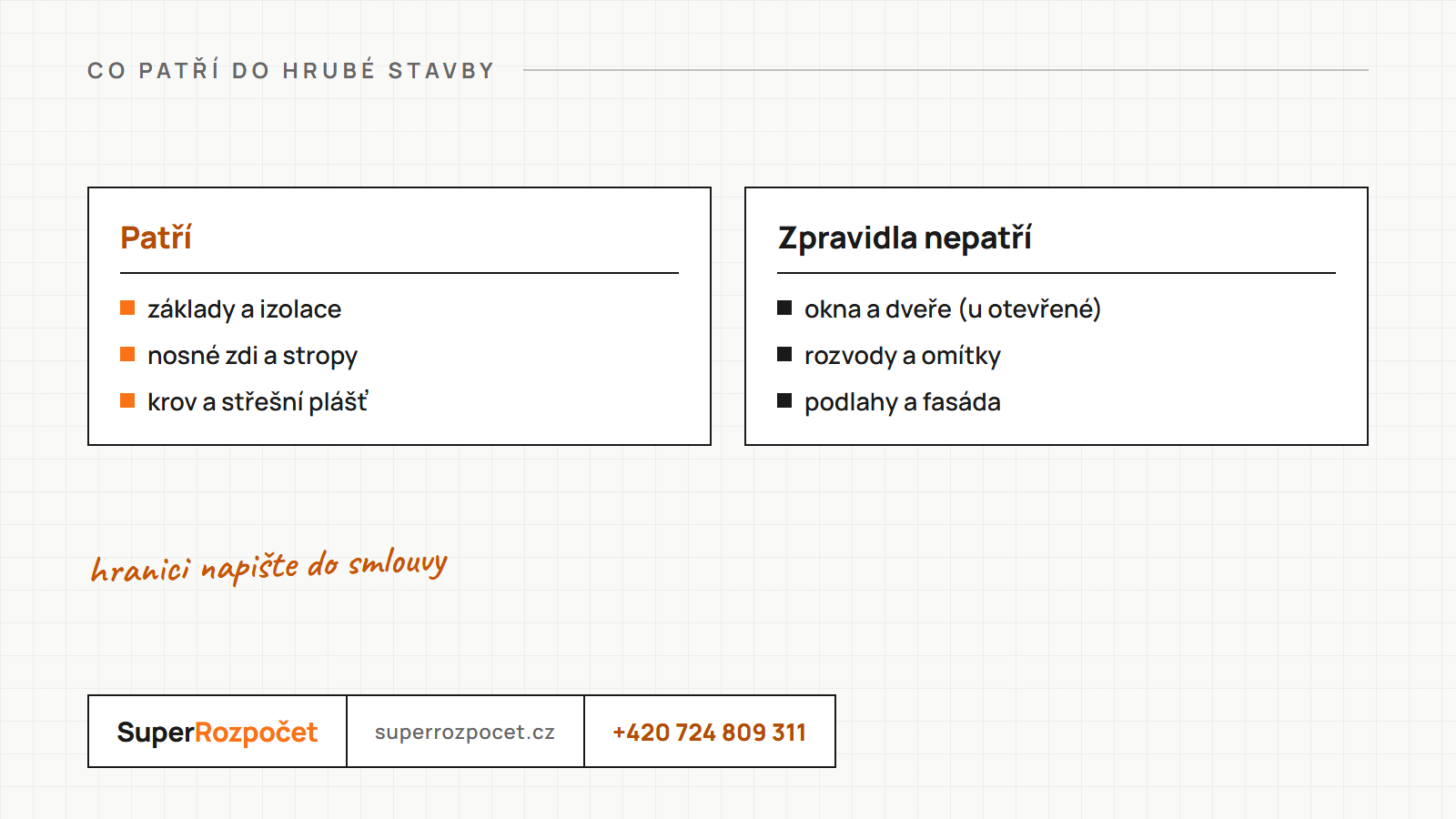

Co do hrubé stavby patří a co zpravidla nepatří

Otevřená vs. uzavřená hrubá stavba

V nabídkách firem se potkáte se dvěma variantami. Otevřená hrubá stavba je přesně to, co jsme popsali: nosné konstrukce a střecha, otvory zejí prázdnotou. Uzavřená hrubá stavba přidává výplně otvorů - okna, vstupní dveře, vrata. Dům se dá zamknout a je chráněný před počasím.

Rozdíl není kosmetický. Uzavřená hrubá stavba je milník, od kterého mohou uvnitř pokračovat práce nezávisle na počasí a materiál se přestane ztrácet ze staveniště. Proto se uzavřená hrubá stavba často používá jako hranice etap ve smlouvě i jako kontrolní bod pro banku. V nabídce si ohlídejte, o kterou variantu jde - okna a dveře jsou příliš velká položka na to, aby visela ve vzduchu mezi řádky.

Proč se na hrubou stavbu dělí rozpočet, smlouvy i úvěr

Etapy stavby domu potřebují milníky, které se dají objektivně zkontrolovat - a dokončená hrubá stavba je milník ideální: buď střecha na domě je, nebo není. Proto se používá hned na třech místech:

  • V rozpočtu tvoří samostatný oddíl, takže jde porovnávat nabídky firem po etapách a sledovat, kde se stavba prodražuje.
  • Ve smlouvě o dílo bývá hrubá stavba fakturační milník - po jejím dokončení a odsouhlasení se platí sjednaná část ceny. Pravidla smlouvy o dílo stanoví občanský zákoník, rozsah milníku ale musí definovat smlouva sama.
  • Při čerpání úvěru banky uvolňují peníze po etapách a dokončenou hrubou stavbu si typicky nechávají doložit. Jak to probíhá, popisujeme v článku o rozpočtu pro banku.

Všechny tři případy stojí a padají s tím, jak přesně je rozsah hrubé stavby vymezen. Milník, který si každá strana vykládá jinak, není milník - je to budoucí spor s datem konání.

Pozor na „hrubou stavbu na klíč“

Nabídky „hrubá stavba na klíč“ se liší víc, než by člověk čekal. Jedna firma v ceně má zemní práce, hydroizolace, komín i lešení, druhá začíná až na hotové základové desce a třetí sice slibuje uzavřenou hrubou stavbu, ale bez klempířských prvků. Všechny tři nabídky přitom nesou stejný nadpis - a nejlevnější z nich je nejlevnější obvykle proto, že toho obsahuje nejméně.

Obrana je prostá: nechte si rozsah rozepsat položkově. Seriózní firmě to nedělá problém a vy získáte dokument, nad kterým se dají nabídky skutečně porovnat - jak na to, popisujeme v článku o rozpočtu na stavbu domu. Ještě lepší je poslat firmám vlastní položkový rozpočet nebo slepý výkaz, aby všechny naceňovaly totéž. Pokud dům stavíte z vlastních úspor po etapách a bez smlouvy na celek, obejdete se i bez toho - checklist z tohoto článku vám ale pomůže pohlídat, že na nic podstatného nezapomenete.

Časté otázky

Co je hrubá stavba?

Hrubá stavba je etapa, ve které dům dostane nosnou kostru a střechu: základy, svislé nosné konstrukce, stropy, schodiště, věnce a zastřešení. Zákon pojem nedefinuje - je to zažitý stavební termín, proto se přesný rozsah vždycky vyplatí vymezit ve smlouvě, nejlépe položkovým rozpočtem.

Co zahrnuje uzavřená hrubá stavba?

Otevřenou hrubou stavbu - tedy nosné konstrukce se střechou - doplněnou o výplně otvorů: osazená okna, vstupní dveře, případně vrata. Dům se dá zamknout a je chráněný před počasím, takže uvnitř mohou pokračovat instalace a omítky nezávisle na ročním období.

Jaký je rozdíl mezi hrubou stavbou a dokončenou stavbou?

Hrubá stavba je kostra domu - nosné konstrukce a zastřešení. Dokončená stavba k tomu přidává všechna řemesla a kompletace: instalace, izolace, omítky, podlahy, obklady, vytápění, zařizovací předměty a venkovní úpravy. Mezi hrubou a dokončenou stavbou leží zpravidla většina rozpočtu, i když dům na pohled „už stojí“.

Patří do hrubé stavby komín a schodiště?

Zpravidla ano - obojí se zdí či betonuje souběžně s nosnými konstrukcemi a dodatečně se doplňuje špatně. Právě u podobných položek se ale nabídky firem liší, takže se spoléhejte na položkový soupis, ne na zvyklosti. Co jedna firma považuje za samozřejmost, druhá účtuje zvlášť.

Proč banky uvolňují úvěr po etapách vázaných na hrubou stavbu?

Protože dokončená hrubá stavba je dobře kontrolovatelný milník: buď střecha na domě je, nebo není. Banka podle rozpočtu nastaví etapy čerpání a po každé zkontroluje rozestavěnost. Čím přesněji rozpočet odděluje hrubou stavbu od dokončovacích prací, tím hladčeji čerpání probíhá.
