Čo je hrubá stavba a čo všetko zahŕňa
„Do zimy chceme mať hrubú stavbu.“ Veta, ktorá znie jednoznačne - kým sa nespýtate dvoch stavbárov, čo presne tým myslia. Jeden si predstaví steny so strechou, druhý prihodí okná, tretí aj priečky a rozvody. Hrubá stavba je totiž zaužívaný termín, ktorý žiadny zákon nedefinuje, a napriek tomu sa na ňom stavajú zmluvy, rozpočty aj čerpanie hypotéky. V článku si ju vymedzíme ľudsky: čo do hrubej stavby patrí, čo nie, čím sa líši otvorená od uzavretej a prečo chcieť rozsah vždy rozpísaný položkovo.

Hrubá stavba: definícia ľudsky
Hrubá stavba je etapa, po ktorej má dom kostru a strechu nad hlavou. Stojí všetko, čo dom nesie - základy, nosné steny alebo stĺpy, stropy, schodisko, vence - a hore je hotové zastrešenie, ktoré konštrukcie chráni pred dažďom a snehom. Vnútri je pritom stále stavenisko: holé murivo, žiadne rozvody, žiadne omietky, žiadne podlahy.
Právnu definíciu hrubej stavby nenájdete ani v stavebnom zákone č. 283/2021 Sb. - je to termín z praxe, ktorý si každý účastník stavby môže vyložiť trochu inak. To nie je akademická poznámka: presne z toho výkladu inak vznikajú spory o to, čo bolo v cene. Riešenie je jednoduché a budeme sa k nemu v článku vracať - rozsah hrubej stavby sa definuje položkovým súpisom, nie slovným spojením.

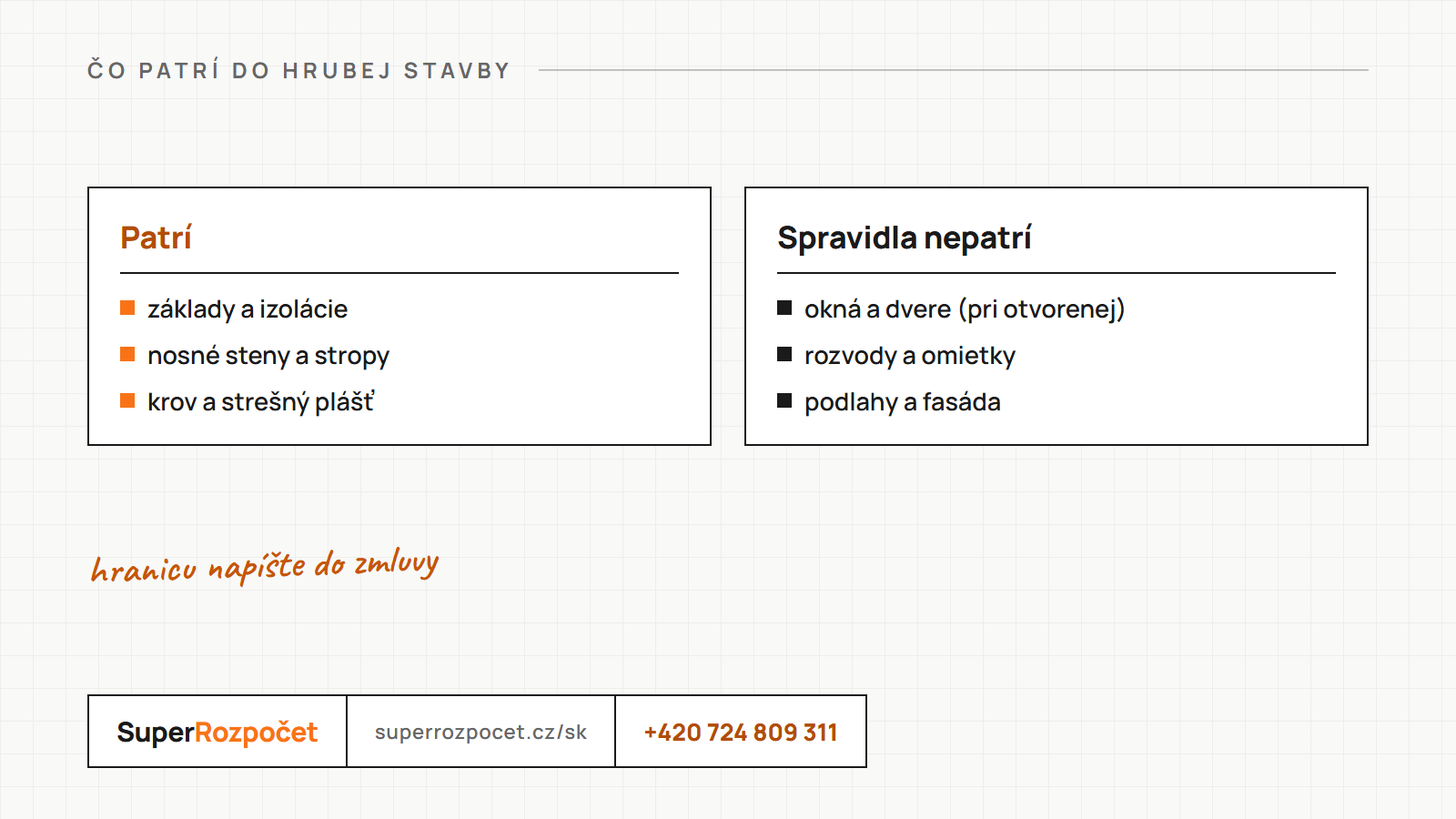

Čo hrubá stavba zahŕňa
Začína sa pod zemou. K hrubej stavbe patria zemné práce - odstránenie ornice, výkopy rýh a jám - a na ne nadväzujúce základy: pásy či doska, podkladové betóny a hydroizolácia spodnej stavby. Hydroizolácia je pritom položka, na ktorú sa pri slove „hrubá stavba“ zabúda najčastejšie, a dodatočne sa robí mizerne a draho.
Nad terénom pokračujú zvislé nosné konštrukcie: obvodové a vnútorné nosné murivo alebo skelet, preklady nad otvormi a stužujúce vence. Na nich ležia vodorovné konštrukcie - stropy jednotlivých podlaží - a s nimi obvykle aj schodisko, pretože betónovať ho dodatočne je zbytočné trápenie. Súbežne sa muruje komín, ak je v projekte.
Etapu uzatvára zastrešenie: krov alebo nosná konštrukcia plochej strechy a strešný plášť s klampiarskymi prvkami. Až so strechou dáva hrubá stavba zmysel - nosné konštrukcie nasiaknuté vodou cez zimu nie sú stav, v ktorom chcete dom nechať stáť.
Čo do hrubej stavby nepatrí
Všetko, čo z kostry urobí bývanie. Inštalácie - voda, kanalizácia, elektrina, vykurovanie. Izolácie tepelné aj zvukové, omietky, potery a podlahy, obklady a dlažby. Nenosné priečky bývajú na hrane: niekto ich muruje súbežne s hrubou stavbou, iný až po rozvodoch - ďalší dôvod pýtať sa na položkový súpis. A vonku zateplenie fasády, prípojky, spevnené plochy a terénne úpravy.
Pohľadom rozpočtu: hrubá stavba zhruba zodpovedá hlavnej stavebnej výrobe (HSV), dokončovacie práce pridruženej stavebnej výrobe (PSV). Dom po hrubej stavbe vyzerá skoro hotovo - a práve to je optický klam, na ktorý doplácajú rozpočty laikov. Podstatná časť peňazí sa míňa až na to, čo vidieť nie je. Z čoho sa cena tejto etapy skladá, rozoberáme v článku o cene hrubej stavby.

Otvorená vs. uzavretá hrubá stavba
V ponukách firiem sa stretnete s dvoma variantmi. Otvorená hrubá stavba je presne to, čo sme opísali: nosné konštrukcie a strecha, otvory zívajú prázdnotou. Uzavretá hrubá stavba pridáva výplne otvorov - okná, vstupné dvere, vráta. Dom sa dá zamknúť a je chránený pred počasím.
Rozdiel nie je kozmetický. Uzavretá hrubá stavba je míľnik, od ktorého môžu vnútri pokračovať práce nezávisle od počasia a materiál sa prestane strácať zo staveniska. Preto sa uzavretá hrubá stavba často používa ako hranica etáp v zmluve aj ako kontrolný bod pre banku. V ponuke si postrážte, o ktorý variant ide - okná a dvere sú príliš veľká položka na to, aby viseli vo vzduchu medzi riadkami.
Prečo sa na hrubú stavbu delí rozpočet, zmluvy aj úver
Etapy stavby domu potrebujú míľniky, ktoré sa dajú objektívne skontrolovať - a dokončená hrubá stavba je míľnik ideálny: buď strecha na dome je, alebo nie je. Preto sa používa hneď na troch miestach:
- V rozpočte tvorí samostatný oddiel, takže sa dajú porovnávať ponuky firiem po etapách a sledovať, kde sa stavba predražuje.
- V zmluve o dielo býva hrubá stavba fakturačný míľnik - po jej dokončení a odsúhlasení sa platí dohodnutá časť ceny. Pravidlá zmluvy o dielo stanovuje Občiansky zákonník, rozsah míľnika ale musí definovať zmluva sama.
- Pri čerpaní úveru banky uvoľňujú peniaze po etapách a dokončenú hrubú stavbu si typicky nechávajú doložiť. Ako to prebieha, opisujeme v článku o rozpočte pre banku.
Všetky tri prípady stoja a padajú s tým, ako presne je rozsah hrubej stavby vymedzený. Míľnik, ktorý si každá strana vykladá inak, nie je míľnik - je to budúci spor s dátumom konania.
Pozor na „hrubú stavbu na kľúč“
Ponuky „hrubá stavba na kľúč“ sa líšia viac, než by človek čakal. Jedna firma má v cene zemné práce, hydroizolácie, komín aj lešenie, druhá začína až na hotovej základovej doske a tretia síce sľubuje uzavretú hrubú stavbu, ale bez klampiarskych prvkov. Všetky tri ponuky pritom nesú rovnaký nadpis - a najlacnejšia z nich je najlacnejšia obvykle preto, že toho obsahuje najmenej.
Obrana je prostá: nechajte si rozsah rozpísať položkovo. Serióznej firme to nerobí problém a vy získate dokument, nad ktorým sa dajú ponuky skutočne porovnať - ako na to, opisujeme v článku o rozpočte na stavbu domu. Ešte lepšie je poslať firmám vlastný položkový rozpočet alebo slepý výkaz, aby všetky naceňovali to isté. Ak dom staviate z vlastných úspor po etapách a bez zmluvy na celok, zaobídete sa aj bez toho - checklist z tohto článku vám ale pomôže postrážiť, že na nič podstatné nezabudnete.
Časté otázky
Čo je hrubá stavba?
Hrubá stavba je etapa, v ktorej dom dostane nosnú kostru a strechu: základy, zvislé nosné konštrukcie, stropy, schodisko, vence a zastrešenie. Zákon pojem nedefinuje - je to zaužívaný stavebný termín, preto sa presný rozsah vždy oplatí vymedziť v zmluve, najlepšie položkovým rozpočtom.
Čo zahŕňa uzavretá hrubá stavba?
Otvorenú hrubú stavbu - teda nosné konštrukcie so strechou - doplnenú o výplne otvorov: osadené okná, vstupné dvere, prípadne vráta. Dom sa dá zamknúť a je chránený pred počasím, takže vnútri môžu pokračovať inštalácie a omietky nezávisle od ročného obdobia.
Aký je rozdiel medzi hrubou stavbou a dokončenou stavbou?
Hrubá stavba je kostra domu - nosné konštrukcie a zastrešenie. Dokončená stavba k tomu pridáva všetky remeslá a kompletizácie: inštalácie, izolácie, omietky, podlahy, obklady, vykurovanie, zariaďovacie predmety a vonkajšie úpravy. Medzi hrubou a dokončenou stavbou leží spravidla väčšina rozpočtu, aj keď dom na pohľad „už stojí“.
Patrí do hrubej stavby komín a schodisko?
Spravidla áno - oboje sa muruje či betónuje súbežne s nosnými konštrukciami a dodatočne sa dopĺňa zle. Práve pri podobných položkách sa ale ponuky firiem líšia, takže sa spoliehajte na položkový súpis, nie na zvyklosti. Čo jedna firma považuje za samozrejmosť, druhá účtuje zvlášť.
Prečo banky uvoľňujú úver po etapách viazaných na hrubú stavbu?
Pretože dokončená hrubá stavba je dobre kontrolovateľný míľnik: buď strecha na dome je, alebo nie je. Banka podľa rozpočtu nastaví etapy čerpania a po každej skontroluje rozostavanosť. Čím presnejšie rozpočet oddeľuje hrubú stavbu od dokončovacích prác, tým hladšie čerpanie prebieha.
