Kolik stojí projekt domu a projektová dokumentace

DT

David Tříska

Stavební rozpočtář, SuperRozpočet

Aktualizováno

Zeptáte se projektanta, kolik stojí projekt domu, a dostanete odpověď „podle rozsahu“. Není to vytáčka - je to jediná poctivá odpověď, dokud není jasné, co všechno má projekt obsahovat. Rozdíl mezi upraveným typovým projektem a individuálním návrhem s prováděcí dokumentací a všemi profesemi je násobný, i když se oběma říká „projekt“. V tomto článku rozebereme, z čeho se cena projektové dokumentace skládá, jak ji projektanti počítají a na kterém stupni se rozhodně nevyplatí šetřit.

Cena projektové dokumentace: odpověď podle rozsahu není vytáčka, záleží na stupni dokumentace

Z čeho se projekt domu skládá

„Projekt“ není jeden dokument, ale posloupnost stupňů, z nichž každý slouží jinému účelu - a každý stojí peníze:

  • Studie. Návrh dispozice, hmoty a osazení na pozemek. Tady se rozhoduje, jaký dům to vůbec bude - změny ve studii stojí pár hodin práce projektanta, stejné změny na stavbě už znamenají bourání.
  • Dokumentace pro povolení stavby. Podklad pro řízení u stavebního úřadu podle stavebního zákona č. 283/2021 Sb. Řeší stavbu v rozsahu, který úřad potřebuje k posouzení - ne v detailu, podle kterého se dá stavět.
  • Prováděcí (realizační) dokumentace. Detaily konstrukcí, skladby, výpisy prvků a ideálně výkaz výměr. Teprve podle ní umí firma stavbu skutečně nacenit a provést.
  • Projekty profesí. Statika, vytápění, elektroinstalace, zdravotechnika, případně požárně bezpečnostní řešení. Často je dělají specialisté a v nabídce projektanta mohou, ale nemusí být.

Když porovnáváte nabídky projektantů, první otázka tedy nezní „kolik“, ale „za co“. Ceník projekčních prací jednoho ateliéru může zahrnovat všechny stupně a profese, jiný jen dokumentaci pro povolení - a čísla pak srovnáváte zbytečně.

Jak projektanti tvoří cenu

V praxi se potkáte se třemi modely, případně jejich kombinací:

  • Podíl z nákladů stavby. Honorář se stanoví procentem z předpokládaných investičních nákladů. Logika: složitější a dražší stavba znamená víc projekční práce. Dává smysl u větších a individuálních staveb.
  • Hodinová sazba. Průhledná u konzultací, změn a menších úkolů. U celého projektu vyžaduje důvěru - celkovou částku znáte až na konci.
  • Paušál za vymezený rozsah. Nejčastější u rodinných domů: pevná cena za jasně popsané stupně a profese. Funguje, pokud je rozsah opravdu popsaný - jinak se z paušálu stane zdroj sporů o to, co v něm je.

Faktory, které cenu projektu rodinného domu posouvají nahoru, jsou přitom u všech modelů stejné: složitost a členitost návrhu, svažitý nebo jinak komplikovaný pozemek, individuální řešení místo typových detailů, počet profesí a počet kol změn, které projektant zapracovává. Online kalkulačka ceny projektové dokumentace tyhle proměnné odhaduje průměrem - použitelná je pro první orientaci, pro rozhodnutí chtějte položkovou nabídku s rozsahem.

Autorizace ČKAIT: proč na ní záleží

Dokumentace pro povolení stavby je vybraná činnost ve výstavbě - musí ji zpracovat, nebo aspoň garantovat, autorizovaná osoba. Autorizaci uděluje Česká komora autorizovaných inženýrů a techniků (ČKAIT) a znamená tři praktické věci: projektant složil odborné zkoušky, je ze zákona pojištěný proti škodě způsobené výkonem činnosti a podléhá profesní kázni komory. Razítko autorizované osoby tedy není formalita, ale vaše pojistka.

Kontrola zabere dvě minuty: jméno projektanta si vyhledejte v seznamu autorizovaných osob na webu komory. A pokud vám někdo nabízí „projekt bez razítka, zařídíte si sami“ - právě jste zjistili, proč je tak levný.

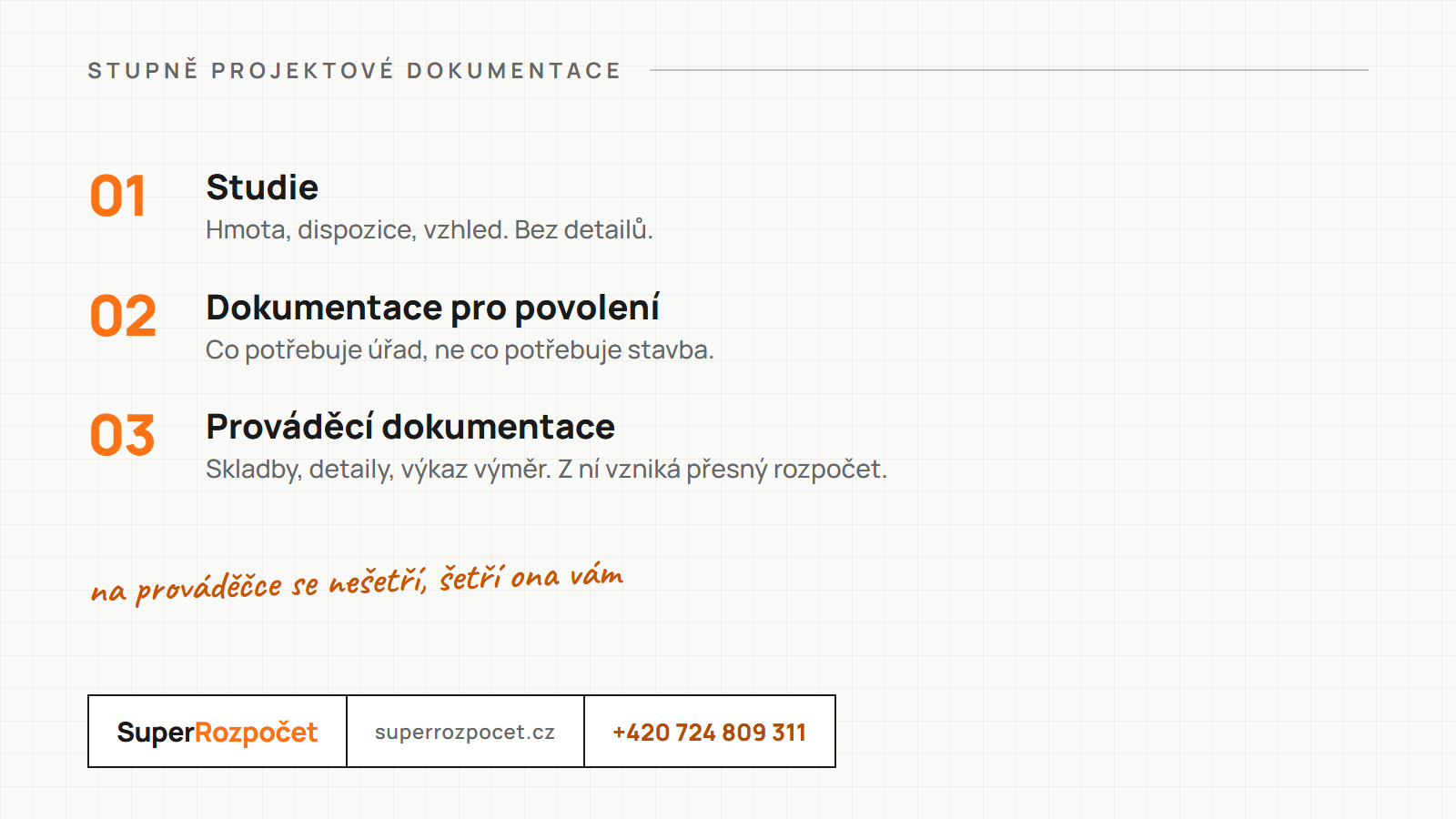

Stupně projektové dokumentace: studie, dokumentace pro povolení a prováděcí dokumentace

Vyřízení stavebního povolení a kolaudace

Vedle projektu samotného se platí i inženýrská činnost - obíhání úřadů, dotčených orgánů a vlastníků sítí. Cena za vyřízení stavebního povolení se odvíjí hlavně od toho, kolik stanovisek je potřeba obstarat: hygiena, hasiči, životní prostředí, správci vodovodů, kanalizací a energetických sítí, u složitějších pozemků ochranná pásma a přístupové cesty. Každé stanovisko je korespondence, lhůty a urgence. Někdo účtuje paušál, někdo hodiny; k tomu vždy přičtěte správní poplatky úřadů.

U kolaudace je logika podobná - cena vyřízení závisí na kompletnosti dokladů. Revize elektro a komínu, tlakové zkoušky, doklady o likvidaci odpadů, dokumentace skutečného provedení. Když se doklady sbírají průběžně během stavby, je kolaudace administrativní krok. Když se dohledávají zpětně po řemeslnících, kteří mezitím změnili telefonní číslo, je to detektivní práce - a podle toho vypadá i účet.

Proč se prováděcí dokumentace vyplatí

Tady přichází názor z rozpočtářské praxe: pokud chcete na projektu šetřit, prováděcí dokumentace je to poslední místo, kde to dělat. Důvod je jednoduchý - bez ní firmy naceňují odhadem.

Z dokumentace pro povolení se nedozví skladby podlah, přesné výpisy oken ani detaily konstrukcí. Každá firma si chybějící informace domyslí jinak: jedna počítá s rezervou na neznámé (a je „drahá“), druhá počítá optimisticky (a je „levná“ - do první nejasnosti na stavbě). Nabídky pak porovnáváte jen podle toho, kdo si co domyslel. S prováděcí dokumentací a výkazem výměr naceňují všichni totéž, nabídky jsou porovnatelné a prostor pro vícepráce z nejasného zadání se výrazně zmenšuje.

Kdy je to jinak: u jednoduché stavby stavěné svépomocí, kde jste si sami projektantem detailů, může být plná prováděcí dokumentace luxus. I tam se ale vyplatí aspoň výkaz výměr hlavních konstrukcí - jinak nakupujete materiál i práci poslepu.

Projekt a rozpočet: dvě strany téže mince

Projektová dokumentace odpovídá na otázku „co se bude stavět“, rozpočet na otázku „kolik to bude stát“. Čím lepší je první odpověď, tím přesnější je druhá. Proto má smysl nechat si už k dokumentaci pro povolení zpracovat rozpočet na stavbu domu - zjistíte, jestli se návrh vejde do vašich možností, ještě předtím, než zaplatíte prováděcí dokumentaci ke stavbě, na kterou nemáte.

A pokud už nabídky firem na stole máte, vyplatí se kontrola rozpočtu - porovnání s projektem odhalí chybějící položky dřív, než se z nich stanou vícepráce. Co všechno má dobrý rozpočet obsahovat, shrnuje článek stavební rozpočet.

Časté otázky

Kolik stojí projekt rodinného domu?

Jednotná cena neexistuje - odvíjí se od velikosti a složitosti domu, počtu stupňů dokumentace (studie, dokumentace pro povolení, prováděcí dokumentace), rozsahu profesí a od toho, zda jde o individuální návrh, nebo úpravu typového projektu. Projektanti cenu nejčastěji tvoří procentem z předpokládaných nákladů stavby, hodinovou sazbou, nebo paušálem za jasně vymezený rozsah. Porovnávat nabídky má smysl jen při stejném rozsahu.

Jaké jsou stupně projektové dokumentace?

Obvyklá posloupnost je architektonická studie, dokumentace pro povolení stavby podle stavebního zákona č. 283/2021 Sb., prováděcí (realizační) dokumentace a dokumentace skutečného provedení po dokončení stavby. K tomu se přidávají projekty profesí - statika, vytápění, elektroinstalace, zdravotechnika. Ne každá stavba potřebuje všechny stupně, ale stavět jen podle dokumentace pro povolení bývá drahá zkratka.

Co znamená autorizace ČKAIT?

Autorizace České komory autorizovaných inženýrů a techniků činných ve výstavbě opravňuje projektanta k vybraným činnostem ve výstavbě - autorizovaná osoba odpovídá za odbornou úroveň dokumentace, je pojištěná a podléhá profesní kázni komory. Dokumentaci pro povolení stavby musí zpracovat (nebo garantovat) autorizovaná osoba, ověřit si ji můžete v seznamu na ckait.cz.

Kolik stojí vyřízení stavebního povolení a kolaudace?

Cena inženýrské činnosti se odvíjí od počtu dotčených orgánů a vlastníků sítí, které je nutné obeslat, od složitosti pozemku (ochranná pásma, přístupová cesta) a od toho, jak hladce řízení proběhne. Někdo ji účtuje paušálem, někdo hodinově. K tomu se přičítají správní poplatky úřadů. U kolaudace hraje roli hlavně kompletnost dokladů - revize, zkoušky, dokumentace skutečného provedení.

Vyplatí se prováděcí dokumentace, když není povinná?

Ve většině případů ano. Bez prováděcí dokumentace naceňují firmy odhadem s rezervou na neznámé, nabídky se nedají porovnat a na stavbě vznikají vícepráce z nejasností. Kvalitní prováděcí dokumentace s výkazem výměr umožní soutěžit firmy na stejném zadání - a přesně vědět, co je v ceně.
